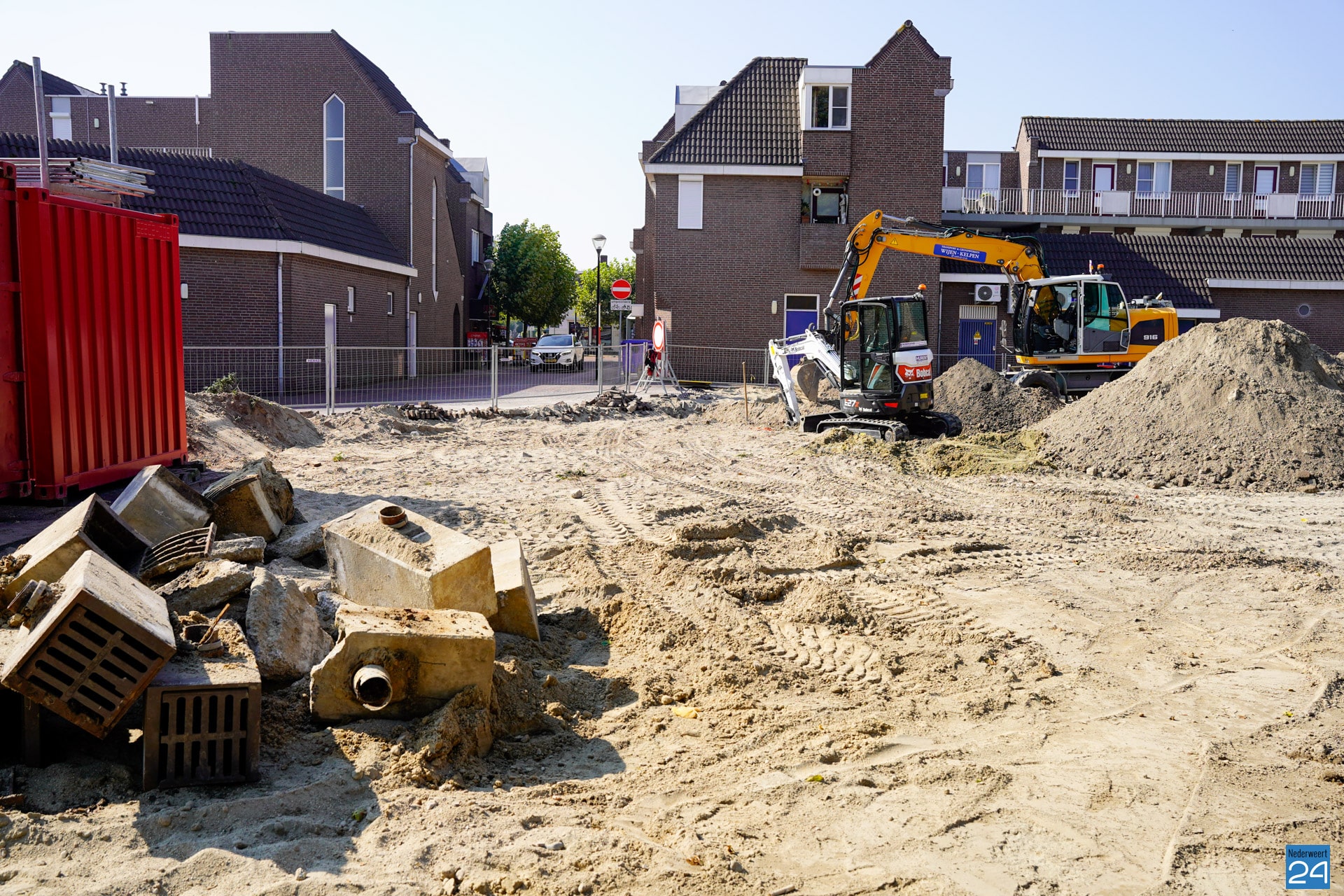

De gemeente Nederweert investeert fors in de Lambertushof en omgeving. Samen met inwoners, ondernemers en belanghebbenden is het gebiedsontwerp Lambertushof e.o. opgesteld. En afgelopen week is aannemer Den Ouden gestart met de uitvoering. Op donderdag 18 september markeerde wethouder Jorik Franssen de start van de werkzaamheden bij het plaatsen van het bouwbord.
Lambertushof
“De gemeente Nederweert hecht er veel waarde aan dat de werkzaamheden in goede harmonie met de omgeving verlopen. Daarom is bij de aanbesteding niet alleen naar de laagste prijs gekeken maar is ook getoetst op kwaliteit van werk, omgevingsmanagement en beperking van overlast.”, aldus wethouder Franssen.
De gemeente Nederweert begrijpt dat werkzaamheden in de openbare ruimte effect hebben. Op de website van de gemeente staat exact aangegeven welk deel wanneer wordt gerealiseerd. Heb je een vraag over de werkzaamheden, stel hem dan aan de uitvoerder ter plaatse of neem contact op met de Omgevingsmanager Robin Klotz: 06 – 21 69 19 67. Ze staan je graag te woord.
Om het aantal parkeerplekken tijdens de werkzaamheden op peil te houden is een tijdelijk parkeerterrein ingericht aan de Beuldersweg 2. De nieuwe inrichting zorgt voor een aantrekkelijk en toekomstbestendig centrum in onze gemeente.

De werkzaamheden zijn opgesplitst in twee fases. Hieronder kun je de planning inzien:
September 2024
Fase 1.1 Verplaatsen ondergrondse afvalcontainers
Fase 1.2 Aanpak parkeerterrein deel achterzijde Bibliocenter/Dierenspeciaalzaak
Oktober 2024
Fase 1.2 Aanpak parkeerterrein deel achterzijde Bibliocenter/Dierenspeciaalzaak
Fase 1.3 Aanpak doorsteek Lambertushof naar Parkeerterrein
November 2024
Fase 1.3 Aanpak doorsteek Lambertushof naar Parkeerterrein
Fase 1.4 Aanpak parkeerterrein deel voorzijde Sportschool
December 2024
Fase 1.5 Aanpak Kruising Schoolstraat/Beuldersweg
Fase 1.6 Aanpak Lambertushof
Januari 2025
Fase 2.1 Aanpak kruising Kerkstraat / Burg. Vullersstraat
Fase 2.2. Aanpak Kerkstraat bij slagerij / kapsalon
Februari 2025
Fase 2.2. Aanpak Kerkstraat ter hoogte van slagerij / kapsalon
Fase 2.3 Aanpak Kerkstraat ter hoogte van de medisch pedicure
Maart 2025
Fase 2.4 Aanpak halve rijbaan Kapelaniestraat / Burg. Greijmansstraat
Fase 2.5 Aanpak trottoir en kruising Kerkstraat / Kapelaniestraat/Burg. Greijmansstraat
Fase 2.6 Aanpak halve rijbaan Kapelaniestraat /Burg. Greijmansstraat
